프로젝트 킥오프는 회의 일정을 공유하는 것 이상의 결과를 남겨야 합니다. 온라인 화이트보드에 프로젝트 목표를 간결한 개요로 정리해 보세요. 어떤 결과를 만들 것인지, 첫 단계에 포함할 것과 제외할 것은 무엇인지, 중요한 결정은 누가 내릴지, 아직 확인하지 못한 가정은 무엇인지, 첫 작업은 어떻게 시작할지를 담습니다. 합의한 내용과 아직 답이 없는 질문을 함께 볼 수 있어야 회의가 끝난 뒤에도 보드가 쓸모 있습니다.
여러 곳에서 일하는 팀이라면 함께 참여하는 프로젝트 킥오프를 위한 공동 작업 공간에서 같은 개요를 보며 의견을 더할 수 있습니다. 회의 안에 전체 프로젝트 계획을 완성할 필요는 없습니다. 의견 차이를 숨기거나 불확실한 내용을 확정된 것처럼 다루지 않고, 계획을 세우기 시작할 만큼 프로젝트를 분명하게 이해하는 것이 목표입니다.
보드에 무엇을 남길지 먼저 정하기
스티커 메모를 배치하기 전에 회의 결과물을 정하세요. 유용한 킥오프 보드는 다음 질문에 대한 답을 간결하게 담습니다.
- 이 프로젝트를 왜 시작하나요? 해결하려는 사용자 문제나 사업상의 문제를 쉬운 말로 적습니다.
- 어떤 결과를 만들려고 하나요? 활동 목록 대신 팀이 만들고 싶은 변화를 설명합니다.
- 첫 단계에는 무엇이 포함되나요? 관련 업무가 슬그머니 추가되지 않도록 경계를 정합니다.
- 누가 결정하고 누가 의견을 보태나요? 의사결정 책임자와 필요한 전문 지식을 제공할 사람을 적습니다.
- 아직 모르는 것은 무엇인가요? 가정, 의존 관계, 미해결 질문을 구분합니다.
- 다음에는 무엇을 하나요? 첫 마일스톤, 담당자, 완료로 판단할 조건을 기록합니다.
이 항목들은 공동 프로젝트 개요를 구성하는 내용이며, 회의 안건표와는 다릅니다. 진행자는 별도의 시간표로 대화를 관리하고, 보드에는 프로젝트를 진행하기 위해 합의한 내용을 남길 수 있습니다.
답을 미리 정하지 않고 보드 준비하기
Boardmix 화이트보드를 열고 개요의 항목별로 이름을 붙인 영역을 만드세요. 각 영역에 짧은 제목을 넣고, 의견은 스티커 메모에 하나씩 적습니다. 그러면 나머지 내용을 다시 쓰지 않고도 제안을 옮길 수 있습니다. 목표 옆에 범위의 경계를 두고, 그 아래에 가정과 의존 관계를 배치합니다. 마지막 영역에는 첫 마일스톤을 적습니다. 이는 작업용 배치 제안이며, 미리 불러오는 완성된 보드가 아닙니다.
각 항목을 프레임으로 나누고, 팀이 이미 알고 있는 정보만 먼저 채우세요. 프로젝트를 요청한 책임자의 요구 사항, 확인된 제약, 정해져 있다면 목표 날짜, 결정을 내리거나 판단에 필요한 정보를 제공할 사람을 적습니다. 불확실한 내용은 질문으로 표시합니다. 답을 미리 채워 놓으면 킥오프가 효율적으로 진행된 듯 보이지만, 팀이 실제로 합의하지 않았다는 사실이 가려질 수 있습니다.
회의 전에 참여자에게 결과에 영향을 줄 수 있는 우려, 제약, 의존 관계를 하나씩 메모해 달라고 요청하세요. 그 메모에서 문제를 해결하려고 하지는 않도록 안내합니다. 발언을 주저하는 사람도 토론 전에 정보를 내놓을 수 있고, 진행자는 팀원들의 가정이 어디에서 다른지 파악하기 쉬워집니다.
빈 틀에서 시작하고 싶다면 프로젝트 킥오프 미팅 템플릿을 활용할 수 있습니다. 아래 예시는 특정 프로젝트의 내용을 보드에 어떻게 채우는지 보여 줍니다.
공동 프로젝트 개요를 중심으로 킥오프 진행하기
- 원하는 결과부터 적습니다. 프로젝트를 요청한 책임자나 리더에게 “이 프로젝트는 …하면 성공한 것이다”라는 문장을 완성해 달라고 요청하세요. 사용자나 팀에 생기는 관찰 가능한 변화를 담아야 합니다. 서로 다른 결과가 나오면 의사결정 책임자가 차이를 정리할 때까지 두 의견을 모두 보드에 남깁니다.
- 첫 단계의 경계를 정합니다. ‘포함 범위’와 ‘제외 범위’를 나란히 놓습니다. 첫 결과를 만들기 위해 반드시 필요한 일을 묻고, 관련이 있지만 의도적으로 미루는 요청도 적습니다. 추가하고 싶은 일은 합의한 업무에 섞지 말고 후속 검토 영역으로 옮깁니다.
- 사실과 가정을 구분합니다. 각자 조용히 적는 시간을 짧게 가진 뒤 메모를 묶습니다. 확인된 사실, 가정, 미해결 질문을 서로 다르게 표시하세요. 계획을 바꿀 수 있는 가정마다 누가 검증할 수 있는지, 어떤 정보가 있으면 판단할 수 있는지를 덧붙입니다.
- 결정 권한을 명확히 합니다. 중요한 선택마다 최종 결정에 책임질 사람을 한 명 정하고, 근거나 전문 지식을 제공할 참여자를 적습니다. 의견이 갈렸을 때 어떻게 결론을 낼지 모른다면 “팀이 결정한다”는 말만으로는 역할이 명확하지 않습니다.
- 모든 작업 대신 의존 관계를 정리합니다. 첫 마일스톤에 도달하기 전에 필요한 작업이나 승인만 추가합니다. 인계를 맡은 사람과 그 사람이 받아야 하는 내용을 표시하세요. 세부 작업 분해와 추정은 범위와 의존 관계를 이해한 뒤에 해도 됩니다.
- 첫 마일스톤을 고릅니다. 다음 계획 단계로 넘어가려면 먼저 어떤 작고 확인 가능한 결과가 필요한지 묻습니다. 담당자, 팀이 정할 수 있다면 기한, 준비가 끝났음을 보여 줄 근거를 기록합니다.
- 개요를 함께 다시 읽습니다. 목표, 범위, 의사결정 책임자, 미해결 질문, 의존 관계, 첫 마일스톤을 요약합니다. 모두가 같은 내용을 보고 있을 때 잘못되거나 빠진 부분을 고치도록 요청합니다.
회의에서 의견 차이가 드러났다면 합의한 것처럼 정리하지 마세요. 서로 다른 입장, 결정할 수 있는 사람, 다음에 필요한 근거나 대화를 기록합니다. 담당자가 명확한 미해결 질문이 ‘추후 확인’이라고만 적힌 모호한 메모보다 다음 행동으로 이어지기 쉽습니다.
작성 예시: 첫 워크스페이스 설정 경험 개선하기

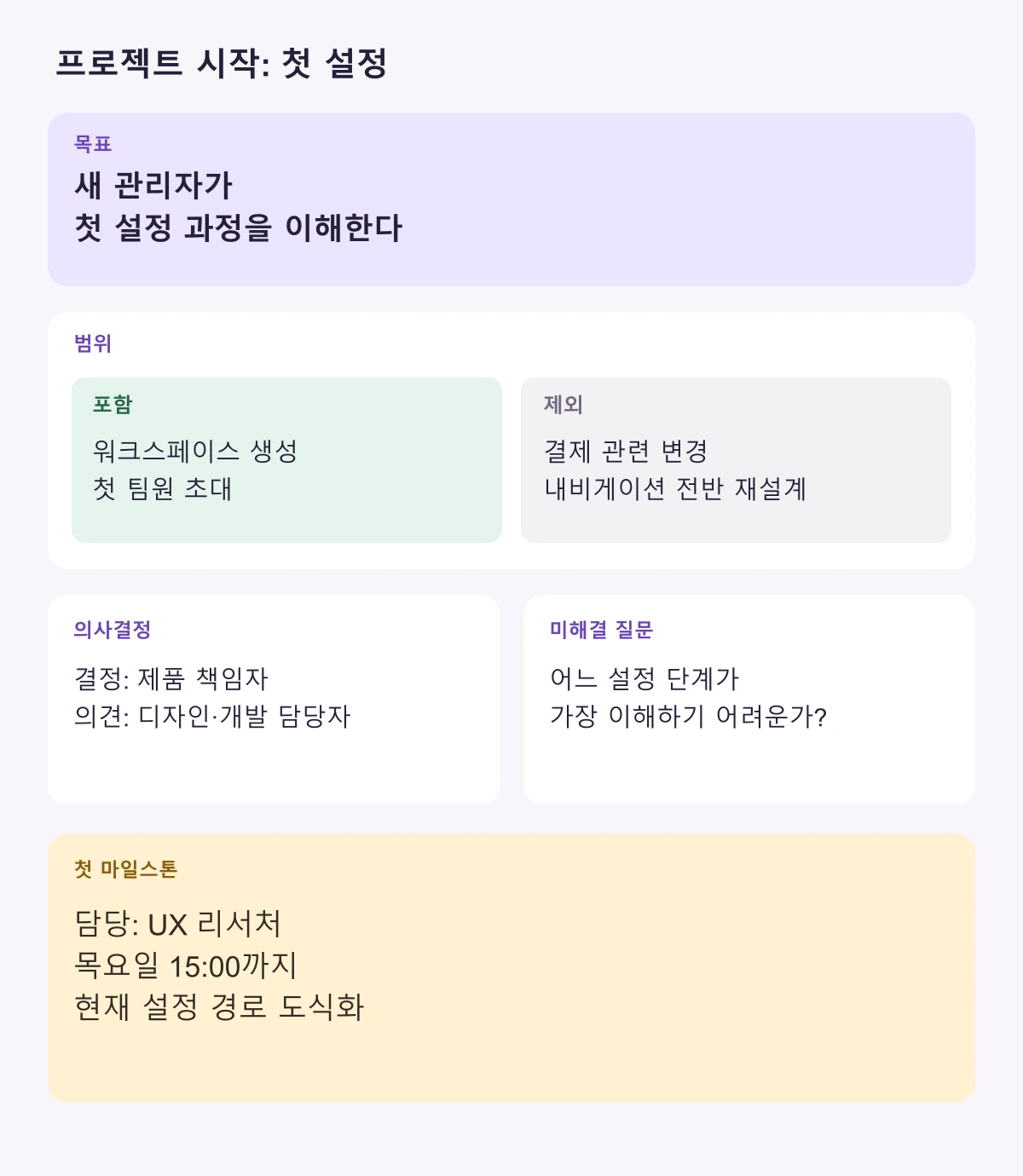

다음은 설명을 위한 가상의 예시이며, 고객 성과 사례가 아닙니다. 제품팀이 새 워크스페이스 관리자의 첫 사용 경험을 개선해 달라는 요청을 받았다고 가정해 보겠습니다. 킥오프 보드에는 다음과 같이 기록할 수 있습니다.
| 보드 영역 | 작성 예시 |
|---|---|
| 목표 | 새 관리자가 첫 워크스페이스 설정 과정을 이해할 수 있게 한다. |
| 포함 범위 | 워크스페이스 생성부터 첫 팀원 초대까지의 단계. |
| 제외 범위 | 결제 관련 변경과 제품 내비게이션 전반의 재설계. |
| 의사결정 책임자 | 제품 책임자가 첫 단계의 범위를 결정한다. 디자인과 개발 담당자는 사용성과 실현 가능성에 관한 의견을 제공한다. |
| 검증할 가정 | 새 관리자가 실시간 온보딩 안내를 받지 않고도 설정을 완료할 수 있다. |
| 의존 관계 | 관리자가 팀원을 초대할 때 적용되는 계정 권한을 확인한다. |
| 첫 마일스톤 | UX 리서처가 목요일 15:00까지 현재 설정 경로를 도식화한다. 팀이 변경안을 선택하기 전에 각 설정 단계, 필요한 권한, 미해결 질문이 드러나야 한다. |
| 미해결 질문 | 어느 설정 단계가 가장 이해하기 어려운가? UX 리서처가 최근 고객 지원 대화를 살펴보고 다음 사용자 조사에서 물을 질문을 제안한다. |
이 개요는 팀이 사용자가 어디에서 어려움을 겪는지 이미 안다고 가정하지 않습니다. 첫 조사 범위를 한정하고 의사결정 책임자를 분명히 하며, 결제나 내비게이션 관련 요청이 첫 단계의 범위를 조용히 넓히지 않도록 합니다. 현재 경로와 필요한 근거를 파악한 다음 프로젝트 계획에 작업과 일정을 추가할 수 있습니다.
의견 차이를 담당자가 있는 후속 작업으로 바꾸기
킥오프 대화에서 그 자리에서 해결할 수 없는 차이가 드러날 때도 있습니다. 보드를 활용하면 이런 차이를 메모 속에 묻어 두지 않고 남길 수 있습니다.
- 목표가 불분명한 경우: 후보 목표를 보드에 남겨 두고 프로젝트를 요청한 책임자에게 하나를 선택하거나 구체화해 달라고 요청합니다. 회의 중 결정할 수 없다면 결정 날짜를 기록합니다.
- 두 부서가 범위에 관해 의견이 다른 경우: 각 제안과 그에 따른 영향을 적습니다. 의사결정 책임자가 선택해야 할 장단점을 드러내고, 두 제안을 모두 약속하는 모호한 문장으로 합치지 않습니다.
- 의존하는 업무의 담당자가 없는 경우: 확인할 수 있는 팀이나 사람을 적고, 다음 연락 대상이나 결정 시점을 기록합니다.
- 중요한 이해관계자가 참석하지 않은 경우: 어떤 결정에 그 사람의 의견이 필요한지, 의견을 받기 전에 작업을 진행해도 되는지 표시합니다.
- 새 요청이 계속 나오는 경우: 이후 단계의 검토 영역으로 옮기고 누가 검토할지 적습니다. 유용한 아이디어를 버리지 않으면서도 첫 단계의 경계를 지킬 수 있습니다.
색상과 함께 글자 라벨을 사용하세요. 회색조로 보거나 색을 다르게 구별하는 사람도 보드를 이해할 수 있어야 합니다. 결정 기록은 그 결정이 나온 질문 옆에 두고, 확정된 결정과 아직 승인이 필요한 제안을 구분합니다.
회의 후에도 개요를 실행에 활용하기
완성한 보드를 다음 단계를 담당할 사람들에게 공유합니다. 합의한 행동만 담당자가 있는 작업으로 전환하고, 근거가 확인되지 않은 가정에는 표시를 남겨 두세요. 범위나 결정이 바뀌면 개요를 업데이트하고 무엇이 달라졌는지도 적습니다. 나중에 읽는 사람도 계획이 바뀐 이유를 이해할 수 있습니다.
