Анализ заинтересованных сторон помогает понять, кто может повлиять на проект, кому важен его результат и как выстроить коммуникацию с каждой группой. На практике это не формальный перечень должностей, а рабочая модель: у каждого стейкхолдера есть интерес, ресурс влияния, ожидания, возможное возражение и подходящий способ вовлечения.

Ниже разберём анализ заинтересованных сторон проекта на сквозном примере запуска корпоративного сервиса. Вы соберёте исходный список, построите матрицу «влияние — интерес», сформулируете стратегию для четырёх групп и превратите выводы в план встреч, согласований и обновлений. Для совместной работы удобно держать карту и план коммуникаций на одной доске Boardmix, чтобы команда видела не только итоговую классификацию, но и основания решения.

Что показывает анализ заинтересованных сторон

Заинтересованная сторона, или стейкхолдер, — это человек, группа или организация, которые влияют на проект либо испытывают влияние его результатов. К ним относятся заказчик, пользователи, команда, руководство, безопасность, юридическая служба, подрядчики, партнёры и регуляторы. Один человек может одновременно занимать несколько ролей: например, руководитель подразделения быть заказчиком, владельцем бюджета и будущим пользователем.

Результатом анализа должна стать не только карта заинтересованных сторон. Нужны четыре практических ответа:

  • чьё решение необходимо для перехода к следующему этапу;
  • кто располагает данными или экспертизой, без которых решение будет слабым;
  • кто может поддержать изменение или, наоборот, заблокировать его;
  • какую информацию, в каком формате и как часто должна получать каждая группа.

Если после сессии команда получила красивую матрицу, но не изменила календарь встреч, порядок согласований и владельцев коммуникации, анализ не доведён до рабочего результата.

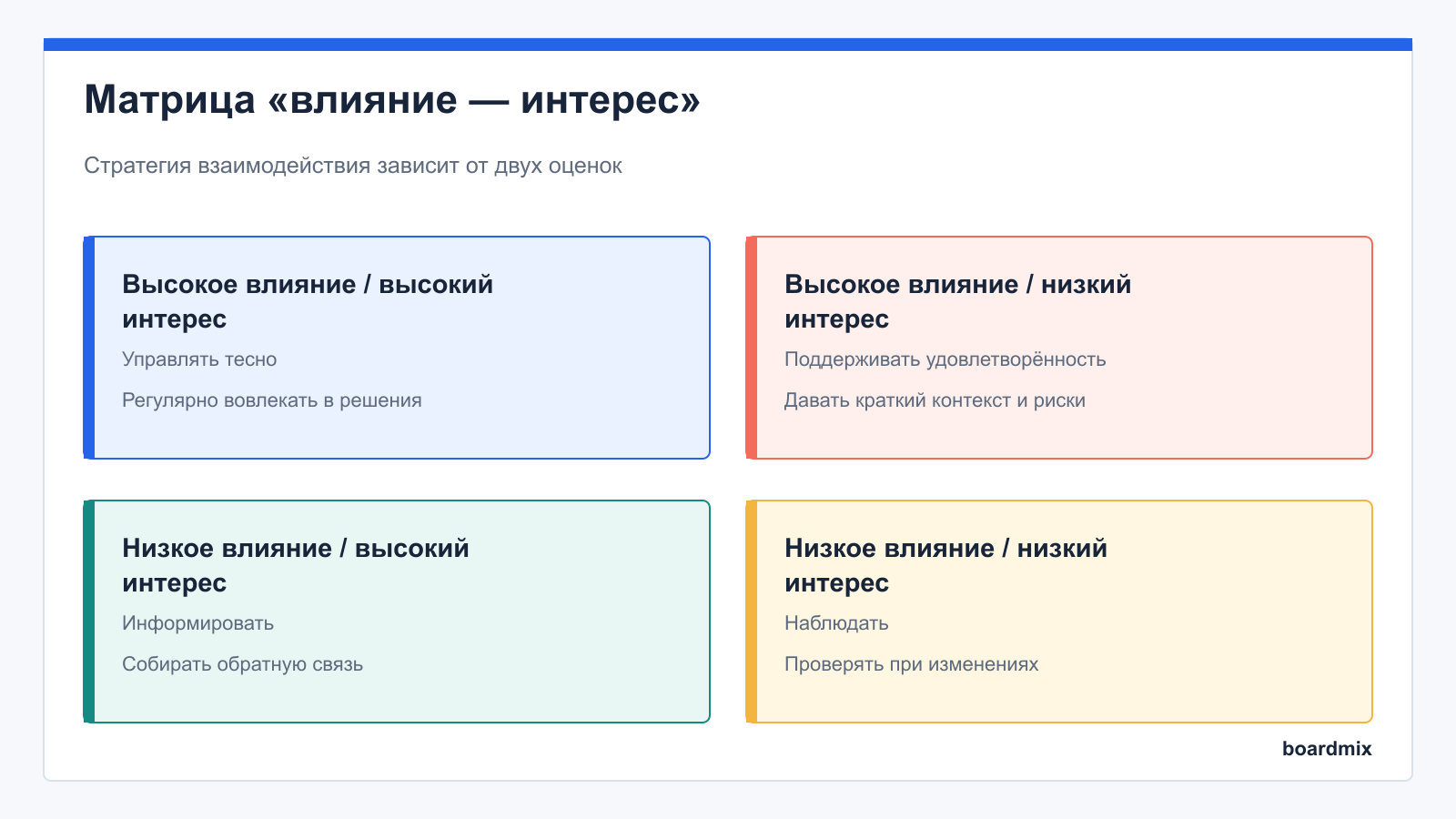

Матрица «влияние — интерес»: схема

Стратегия взаимодействия зависит от двух оценок

Когда анализ особенно нужен проекту

Метод полезен в начале проекта, перед заметным изменением объёма, при выходе на новый сегмент, внедрении внутренней системы или возникновении затяжного конфликта. Чем больше подразделений затрагивает решение, тем выше риск, что формальная оргструктура не покажет реальное влияние.

СитуацияКакой вопрос решает анализОжидаемый результат
Запуск продуктаКто определяет критерии готовности?Порядок согласования релиза
Организационное изменениеКто потеряет привычный процесс или полномочия?План вовлечения и обучения
Работа с подрядчикомУ кого есть право принять результат?Единый контур решений
Кризис проектаКто способен снять блокировку?Маршрут эскалации

Для небольшой инициативы достаточно 8–15 ключевых участников. Для программы изменений список может быть длиннее, но обсуждать всех одинаково подробно не нужно: сначала выделите тех, кто влияет на критические решения и принимает последствия проекта.

Шаг 1. Соберите полный список стейкхолдеров

Начните не с фамилий, а с ролей и систем, которые соприкасаются с проектом. Пройдите по жизненному циклу результата: кто формулирует потребность, выделяет бюджет, создаёт решение, проверяет его, внедряет, поддерживает и использует. Затем добавьте внешние стороны и неформальных лидеров.

На командной сессии задайте вопросы:

  • кто может одобрить, изменить или остановить проект;
  • чьи процессы, показатели или риски изменятся;
  • у кого находятся данные, доступы и экспертиза;
  • кто будет объяснять изменение другим;
  • кто уже высказывал поддержку или сомнения;
  • кто отсутствует на встречах, хотя последствия коснутся его работы.

Фиксируйте факты отдельно от предположений. Запись «служба безопасности против» слишком общая. Лучше написать: «архитектор безопасности должен согласовать модель доступа до пилота; его критерии пока не собраны». Такая формулировка сразу подсказывает следующее действие.

Шаг 2. Оцените влияние, интерес и позицию

Для первичной приоритизации достаточно двух осей: влияние показывает способность изменить ход проекта, а интерес — насколько сильно человек вовлечён в результат. Оценивайте не статус вообще, а влияние на конкретный проект и ближайший этап.

Добавьте к карточке три уточнения: текущую позицию — поддерживает, нейтрален или сопротивляется; основание оценки — решение, ресурс или наблюдаемое поведение; желаемое изменение — что должно произойти после коммуникации. Например: «финансовый директор: высокое влияние, средний интерес, нейтрален; нужен подтверждённый эффект пилота».

Не превращайте баллы в псевдоточную математику. Шкала от 1 до 5 полезна для сравнения, но разницу между 3 и 4 команда должна уметь объяснить. Если объяснения нет, лучше использовать категории «низкое / среднее / высокое» и оставить ссылку на источник.

Шаг 3. Постройте матрицу «влияние — интерес»

Матрица анализа заинтересованных сторон делит участников на четыре группы. Она нужна не для навешивания ярлыков, а для выбора интенсивности взаимодействия.

ГруппаСтратегияПример взаимодействия
Высокое влияние, высокий интересУправлять тесноСовместные решения, короткий цикл обратной связи
Высокое влияние, низкий интересПоддерживать удовлетворённостьКраткие отчёты по рискам и точкам решения
Низкое влияние, высокий интересДержать в курсе и вовлекатьДемо, интервью, раннее тестирование
Низкое влияние, низкий интересНаблюдатьПериодические обновления без перегрузки

Положение не постоянно. Пользовательская группа может получить высокий вес перед пилотом, а юридическая служба — перед запуском договора. Добавляйте к карте дату и этап, чтобы она не воспринималась как вечная характеристика человека.

Пример анализа: запуск корпоративного сервиса

Компания запускает сервис заявок для 600 сотрудников. Спонсор проекта — операционный директор, владелец процесса — руководитель поддержки, технический исполнитель — внутренняя IT-команда. Сервисом будут пользоваться сотрудники, а требования к данным согласуют безопасность и юридический отдел.

На этапе проектирования в правый верхний квадрант попали спонсор, владелец процесса и архитектор безопасности: без них нельзя закрепить цель, правила доступа и критерии пилота. Руководители подразделений получили высокий интерес, но среднее влияние: они предоставляют сценарии и участников тестирования. Большая группа сотрудников пока находится в зоне информирования, однако перед пилотом её представители переходят в активное вовлечение.

Из карты появились конкретные действия: еженедельная 25-минутная встреча трёх владельцев решений; две пользовательские проверки прототипа; краткий отчёт спонсору раз в две недели; отдельная таблица открытых требований безопасности с ответственными и сроками. Это и есть практическая ценность анализа.

Как превратить карту в план коммуникаций

Для каждого приоритетного стейкхолдера запишите цель коммуникации, сообщение, канал, частоту, владельца и признак результата. Формулировка «информировать руководство» не проверяема. Лучше: «раз в две недели показывать спонсору прогресс по трём критериям и получать решение по отклонениям в течение двух рабочих дней».

СтейкхолдерЦельФорматЧастотаСигнал результата
СпонсорСнимать приоритетные блокировкиКраткий статус и запрос решенияРаз в 2 неделиЕсть решение и владелец
БезопасностьСогласовать модель доступаРабочая сессия по требованиямПо контрольным точкамЗакрыты критерии пилота
ПользователиПроверить сценарииТест и интервьюДва раундаКритические препятствия устранены

Назначьте одного владельца отношений с каждой ключевой стороной. Несколько участников могут готовить материалы, но ответственность за договорённость не должна растворяться между ними.

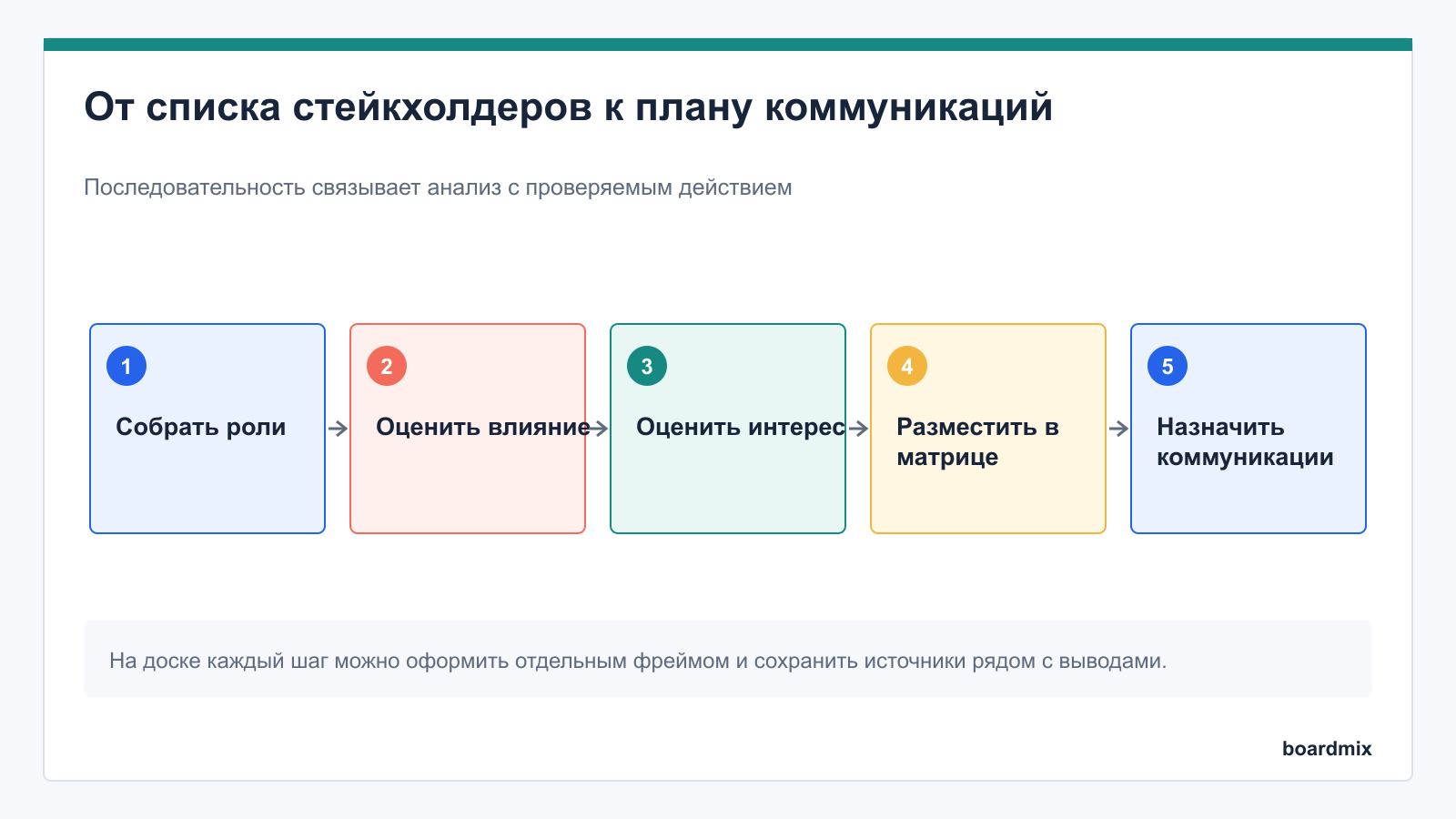

От списка стейкхолдеров к плану коммуникаций: пошаговая схема

Последовательность от исходных данных к проверяемому решению.

Как провести анализ заинтересованных сторон в Boardmix

В онлайн-доске Boardmix удобно собрать весь процесс на одном холсте. Создайте фреймы «Список», «Матрица», «Риски» и «План коммуникаций». Используйте стикеры для ролей, фигуры и соединительные линии — для связей, а таблицу — для договорённостей. Цветом можно обозначить позицию: поддержка, нейтральность или сопротивление.

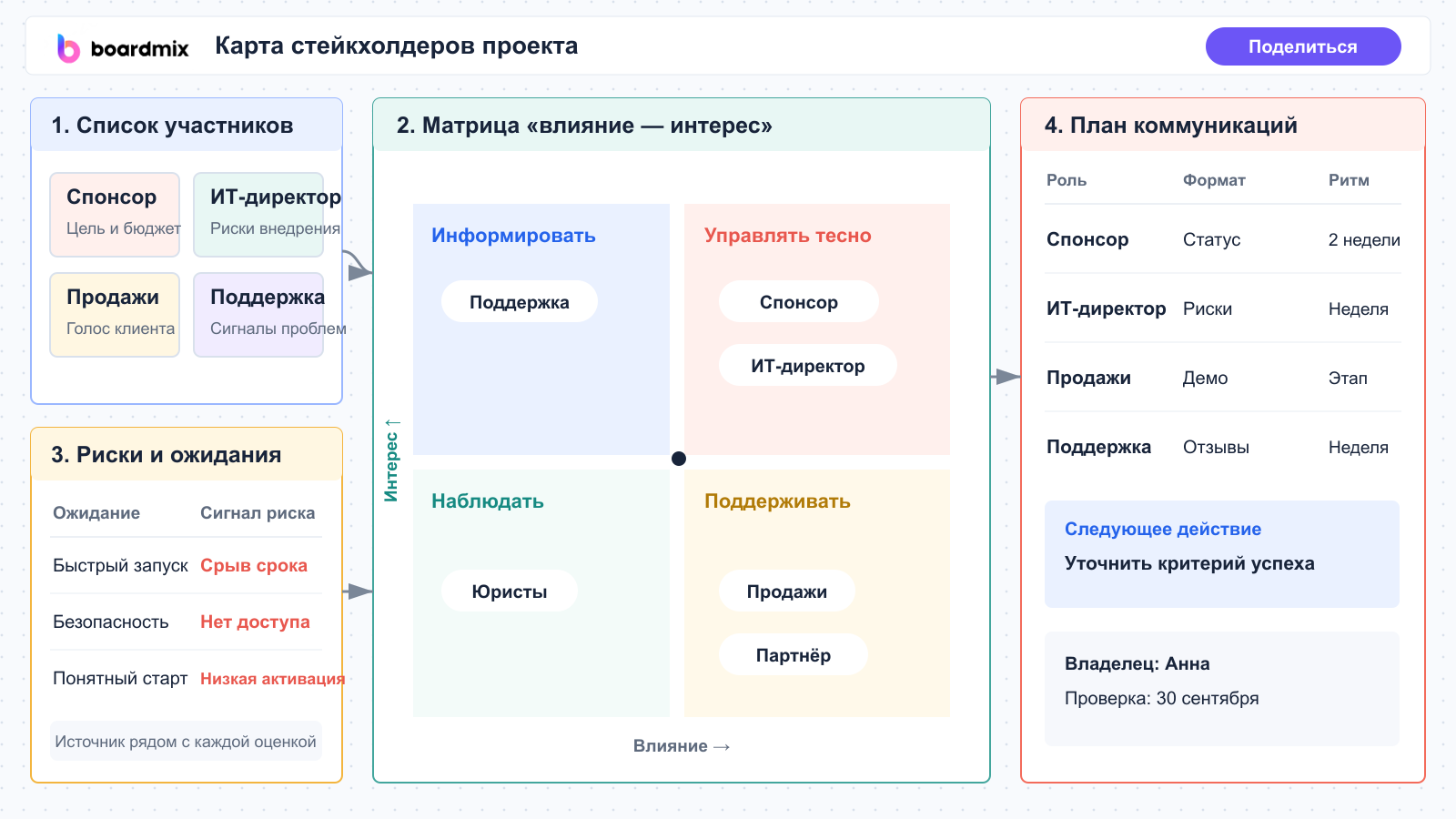

Пример доски анализа заинтересованных сторон в Boardmix с матрицей влияния и планом коммуникаций

Пример структуры рабочей доски: список участников, матрица «влияние — интерес», риски и план коммуникаций.
  1. Сначала участники молча добавляют роли и ожидания, чтобы мнение руководителя не задало весь список.
  2. Затем команда объединяет дубли и прикрепляет к спорным оценкам комментарии или источники.
  3. Карточки переносят в матрицу «влияние — интерес» и обсуждают только расхождения.
  4. Для выбора наиболее критичных отношений можно применить голосование после объявления критериев.
  5. Итоговые действия переносят в таблицу или Kanban с владельцем и датой проверки.

Если нужен готовый каркас, используйте шаблон анализа заинтересованных сторон. Шаблон ускоряет старт, но оценки всё равно должны быть связаны с конкретным этапом проекта и наблюдаемыми фактами.

Типичные ошибки анализа

  • Копировать оргструктуру. Формальная должность не показывает неформальное влияние и реальную вовлечённость.
  • Оценивать людей вообще. Стейкхолдер может иметь высокий статус, но мало влиять на текущий этап.
  • Путать сопротивление и проблему. Возражение часто указывает на риск, который команда не учла.
  • Скрывать карту от команды. Без совместной проверки оценки превращаются в мнение одного автора.
  • Не обновлять анализ. Состав участников и вес решений меняются после пилота, бюджета или смены объёма.
  • Перегружать коммуникацией. Высокое влияние не означает, что человеку нужен полный протокол каждой встречи.

Этичная карта описывает рабочие интересы и наблюдаемое поведение, а не личные качества. Не храните на общей доске чувствительные сведения, которые не нужны для проектного решения.

Частые вопросы

Кто должен участвовать в анализе?

Обычно достаточно руководителя проекта, владельца результата и представителей функций, затронутых изменением. Для спорных оценок лучше пригласить человека, который непосредственно взаимодействует со стейкхолдером.

Как часто обновлять карту?

Минимум перед ключевыми этапами: утверждением решения, пилотом, масштабированием и заметным изменением рисков. В динамичном проекте полезна короткая ежемесячная проверка.

Чем карта заинтересованных сторон отличается от RACI?

Карта помогает выбрать стратегию взаимодействия с участниками, а RACI распределяет роли по конкретным задачам и результатам. Эти инструменты дополняют друг друга.

Нужно ли показывать карту самим стейкхолдерам?

План коммуникаций можно согласовать открыто. Внутренние гипотезы о позиции и влиянии лучше сначала проверить фактами и сформулировать нейтрально.

Итог: анализ должен менять способ работы

Хороший анализ заинтересованных сторон заканчивается не квадрантами, а решениями: кто участвует в какой точке, какую информацию получает, кто отвечает за контакт и по какому сигналу команда понимает, что взаимодействие работает. Начните с одного этапа проекта, соберите факты и обновляйте карту при изменении контекста.

Откройте пространство для управления проектами в Boardmix, разместите рядом карту стейкхолдеров и план коммуникаций и проведите первую совместную проверку. Так основания, договорённости и действия останутся в одном визуальном контексте.

Присоединяйтесь к Boardmix для совместной работы с вашей командой
Попробуйте Boardmix онлайн Скачать на рабочий стол
Наверх
twitter
                        share
facebook
                        share
