RICE 우선순위 프레임워크는 제품 팀이 같은 질문으로 기능 아이디어를 비교하도록 돕습니다. 변경 사항의 영향을 받을 사람이 몇 명인지(Reach), 한 사람에게 미치는 영향은 어느 정도인지(Impact), 추정치를 얼마나 확신하는지(Confidence), 그리고 얼마나 많은 노력이 필요한지(Effort)를 묻습니다. 점수는 예측이 아니라 대화를 돕는 도구입니다. 가정을 드러내고 다음에 무엇을 검증할지 결정하는 데 사용하세요.
더 큰 백로그를 정리하려면 먼저 프로젝트 우선순위 관리를 시작한 다음, 명시적으로 비교해야 하는 후보 목록에 RICE를 적용하세요.

RICE 프레임워크가 측정하는 것
RICE에는 네 가지 입력값이 있습니다. 점수를 매기기 전에 단위와 기간을 정하고 모든 행에 같은 정의를 적용하세요.
| 입력값 | 질문 | 유용한 정의 |
|---|---|---|
| 도달 범위(Reach) | 변경 사항을 경험할 사람이나 계정은 몇 개인가? | 한 분기의 활성 계정처럼 정해진 기간의 대상 집단을 센다. |
| 영향도(Impact) | 도달한 각 사람에게 얼마나 큰 차이를 만드는가? | 팀이 정의한 작은 척도를 사용하고 각 수준의 의미를 설명한다. |
| 확신도(Confidence) | 도달 범위와 영향도 추정을 뒷받침하는 근거는 얼마나 강한가? | 측정값이 아니라 불확실성에 대한 판단으로 백분율이나 구간을 기록한다. |
| 노력(Effort) | 이 작업은 팀의 역량을 얼마나 소모하는가? | 인주(person-weeks)나 팀주(team-weeks)처럼 하나의 단위를 일관되게 사용한다. |
일반적인 계산식은 (도달 범위 × 영향도 × 확신도) ÷ 노력입니다. 확신도를 80%로 적었다면 계산에는 0.8을 사용하세요. 영향도 척도는 팀의 합의 사항이므로 의미를 정의하지 않은 척도를 그대로 복사하지 마세요.
Intercom의 원래 RICE 방식은 공수를 인월로 추정합니다. 이 예시는 인원 구성이 같은 한 팀의 작업 주 수를 사용하므로, 다른 공수 단위를 쓰는 표의 점수와 직접 비교하면 안 됩니다.

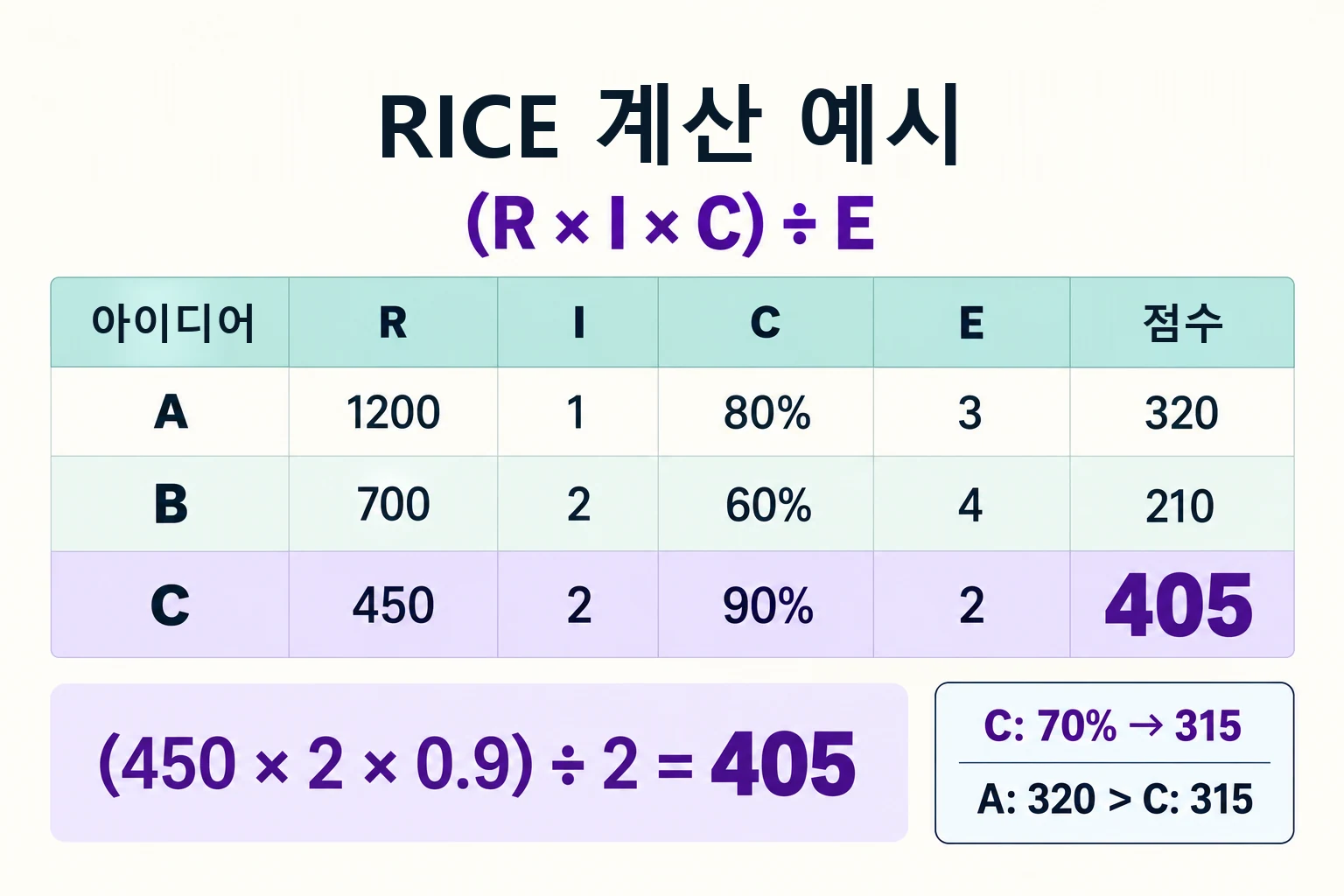

RICE 계산 예시
작은 SaaS 팀이 다음 분기에 진행할 세 가지 개선을 검토한다고 가정해 보겠습니다. 이는 설명을 위한 예시이며 어떤 제품에 대한 예측이 아닙니다. 팀은 도달 범위를 분기 중 활성 계정 수, 영향도를 최소 0.25·낮음 0.5·중간 1·높음 2·매우 높음 3, 노력을 팀주로 정의합니다.
| 아이디어 | 도달 범위 | 영향도 | 확신도 | 노력 | RICE 점수 |
|---|---|---|---|---|---|
| 저장된 보드 보기 | 1,200 | 1 | 0.8 | 3 | 320 |
| 게스트 접근 속도 향상 | 700 | 2 | 0.6 | 4 | 210 |
| 내보내기 품질 개선 | 450 | 2 | 0.9 | 2 | 405 |
“내보내기 품질 개선”의 계산은 (450 × 2 × 0.9) ÷ 2 = 405입니다. 높은 점수가 그 작업이 옳다는 증거는 아닙니다. 정의된 대상, 의미 있는 문제, 비교적 강한 근거, 더 적은 예상 노력이 있으므로 자세히 살펴볼 가치가 있다는 뜻입니다. 실행 가능성, 의존성, 접근성, 현재 약속에 미치는 영향도 확인해야 합니다.
순위가 바뀌는 조건도 확인하세요. 내보내기 추정의 확신도가 0.9에서 0.7로 낮아지면 점수는 (450 × 2 × 0.7) ÷ 2 = 315로, 저장된 보드 보기의 320보다 낮아집니다. 내보내기의 근거를 먼저 확인해야 하는 이유입니다. 이 추정값에 따라 우선순위가 바뀔 수 있습니다.

가정을 드러내기
추정치가 사실처럼 보이면 점수가 오해를 낳습니다. 네 입력값 옆에 근거와 가정 열을 추가하세요. “사용자가 원한다” 대신 “최근 검토 기간의 지원 티켓”이라고 쓰고, 숫자가 기술 검토 후의 엔지니어링 추정치라면 “2주” 대신 그 사실을 적습니다.
확신도는 다음 행동을 바꿀 때 유용합니다. 영향도가 높고 확신도가 낮은 아이디어는 일정에 넣기 전에 짧은 인터뷰, 프로토타입, 로그 검토, 기술 검토가 필요할 수 있습니다. 이해관계자가 열성적이라는 이유로 점수를 올리지 마세요. 낮은 확신도는 아직 모르는 것을 알려 주는 정보입니다.
서로 다른 단위를 한 계산에 섞지 마세요. 월간 사용자와 분기별 계정, 개인 시간과 팀주, 중간에 바뀐 영향도 척도를 함께 사용하면 안 됩니다. 두 팀의 정의가 다르면 표를 나누고 점수를 직접 비교할 수 없는 이유를 설명하세요.
복사해 쓸 수 있는 RICE 표
| 아이디어 | 도달 범위와 기간 | 영향도 정의 | 확신도와 근거 | 노력 단위 | 다음 검증 | RICE 점수 |
|---|---|---|---|---|---|---|
| 아이디어 A | — | — | — | — | — | — |
| 아이디어 B | — | — | — | — | — | — |
| 아이디어 C | — | — | — | — | — | — |
평가 날짜와 추정 담당자를 기록하세요. 새로운 정보로 입력값이 바뀌면 해당 행을 다시 계산하고 순위를 확인합니다.
공유 보드에서 점수 논의하기
Boardmix 보드에 세 아이디어를 행으로 배치하고 도달 범위, 영향도, 확신도, 공수, 점수 열을 만드세요. 각 추정값 옆에 근거를 붙입니다. 실행 후보 목록은 별도 영역에 두면 점수 순위와 팀이 선택한 실행 순서를 구분할 수 있습니다.
실제 후보 목록을 비교할 준비가 되면 Boardmix 보드 열기를 선택하세요. 점수는 결정을 설명하기 쉽게 만드는 데 사용하고, 팀이 내려야 할 판단을 숨기는 데 사용하지 마세요.
