В списках задач каждой команды запуск может выглядеть вполне благополучно, хотя выполнить общий план уже невозможно. Разработчики ждут согласованный текст, маркетологи — работающую демоверсию, а служба поддержки не знает, какие возможности в ней покажут. Каждый видит свою работу, но передачи результатов между командами остаются за кадром.

Рабочая сессия по построению карты зависимостей помогает собрать эти связи на одной доске. Её результат — договорённость о том, что одной команде нужно от другой, к какому сроку и как действовать, если нужный результат не будет готов.

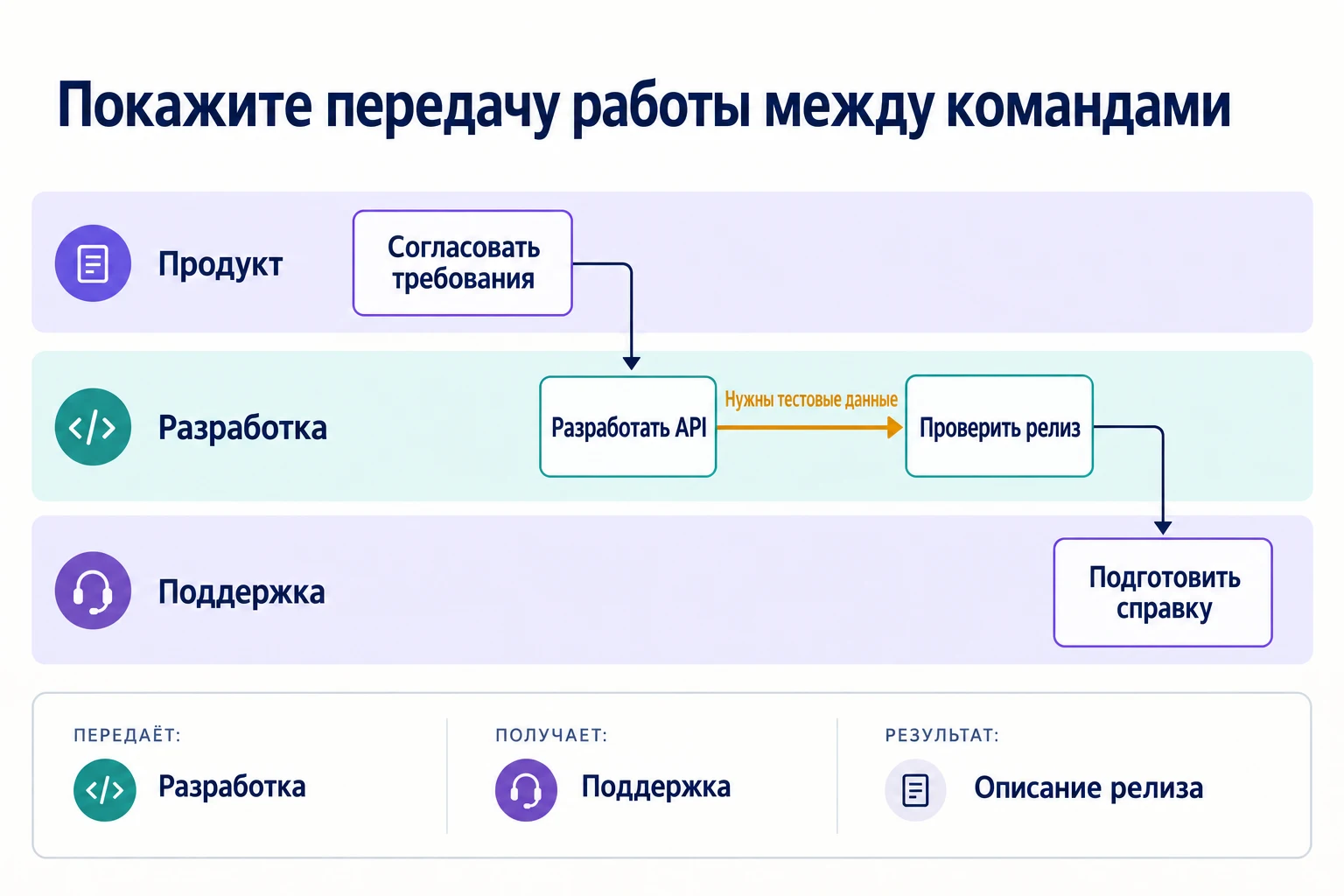

Карта зависимостей между продуктовой командой, разработкой и поддержкой с выделенным условием: нужны тестовые данные
Подписывайте то, что передаётся между командами, а не только названия самих команд.

Что должна показывать карта зависимостей

Зависимость возникает, когда работа не может идти по плану без исходных данных, решения, возможности или ресурса извне. Дизайнер, которому нужны утверждённые формулировки о продукте, зависит от их согласования. А вот участие двух дизайнеров в одной встрече само по себе ещё не означает зависимости.

Методика построения карты зависимостей Atlassian учитывает затронутые системы, риски, ответственных и дальнейшую координацию. Для запуска с участием нескольких команд превратите эту общую картину в конкретные договорённости о передаче результатов. Включите и исходные материалы, которые получает ваша команда, и последующую работу, зависящую от её результатов.

Календарный план отвечает на вопрос, когда запланированы работы. Матрица RACI уточняет роли участников и ответственность за решения. Карта зависимостей отвечает на другой вопрос: что должно быть готово, прежде чем эта работа сможет продвинуться дальше? Все три инструмента могут понадобиться одновременно, но они не должны дублировать друг друга.

Посвятите сессию одному результату

Задайте границы задачи, например «запустить новый процесс знакомства клиента с продуктом», а не «описать работу всей компании». В верхней части доски укажите предполагаемую дату запуска и то, что явно не входит в обсуждение. Если дата предварительная, так и напишите. Иначе участники могут подстраивать работу под обязательство, которого никто на самом деле не давал.

Пригласите людей, которые могут подтвердить условия передачи результатов: по представителю каждой передающей и принимающей команды, а также того, кто вправе разрешать конфликты по срокам и объёму работ. Попросите их подготовить сведения о реальных ограничениях — очередях на проверку, запланированных отпусках, доступе к средам и сроках поставщиков. Встреча одних только координаторов проектов рискует закончиться красивой картой неподтверждённых обещаний.

До встречи создайте по одной горизонтальной дорожке для каждой команды. Справа разместите конечный результат. Отведите отдельную область для нерешённых вопросов, чтобы спор об одной дате не остановил всю работу.

Стройте карту от результата к его предпосылкам

Начните с команды, принимающей результат. Спросите: «Что должно быть у вас на руках, чтобы завершить эту работу?» Двигайтесь назад по цепочке, пока очередное условие не окажется в зоне контроля самой команды или за границами сессии. Такой порядок помогает заметить недостающие предпосылки лучше, чем попытка вспомнить все задачи сразу.

На карточках результатов используйте глаголы и конкретные существительные: «согласовать формулировки для знакомства с продуктом», «опубликовать тестовую конечную точку API», «определить порядок эскалации». Соединяйте карточку передающей стороны с карточкой получателя. К каждой стрелке добавляйте короткую подпись: «утверждённый текст», «тестовые учётные данные» или «согласованные правила». Объясните направление стрелок в небольшой легенде и соблюдайте его на всей карте.

Не все стрелки означают одно и то же. Отдельно отмечайте обязательные предпосылки и работы, которые можно начать с предварительными материалами. Черновой скриншот позволит автору начать руководство, но перед публикацией понадобятся окончательные изображения. Это различие открывает варианты действий, не создавая иллюзию, что зависимость исчезла.

Пример: запуск пробного доступа без участия менеджера

Представим команду разработчиков ПО, которая готовит пробный доступ с самостоятельной регистрацией. Продуктовая команда определяет условия предложения, разработчики реализуют доступ, маркетологи публикуют страницу регистрации, а поддержка готовится отвечать на вопросы клиентов. На первой карте обнаруживается замкнутый круг: маркетологам нужны скриншоты готовой пробной версии, а разработчики ждут окончательный текст страницы, чтобы закончить реализацию правил доступа.

Команда разделяет решение об условиях предложения и подготовку изображений. Продуктовая команда сначала утверждает правила; маркетологи готовят черновик страницы с временными блоками; разработчики предоставляют тестовую среду до запуска в рабочей среде. Теперь карта показывает более мелкие результаты, готовность которых можно проверить.

Передаваемый результатКто передаёт → кто получаетУсловие приёмкиЧто делать при задержке
Правила пробного доступаПродуктовая команда → разработка и маркетингСогласованы длительность, ограничения доступа и поведение продукта после окончания пробного периодаПередать вопрос об объёме работ на решение до продолжения реализации
Тестовая средаРазработка → маркетинг и поддержкаС указанной тестовой учётной записью можно пройти регистрацию и отменить доступПродолжить работу над текстами; отложить окончательные скриншоты и обучение
Объяснение для клиентовМаркетинг → поддержкаОпубликованные формулировки соответствуют реализованным правиламИспользовать проверенный черновик внутри команды; не распространять устаревший текст
Порядок эскалацииПоддержка → ответственный за запускСогласованы контактное лицо и часы его доступности в день запускаСократить масштаб внедрения или перенести принятие решения о запуске

Сроки передачи должны определять люди, которые выполняют и принимают работу. Более ранняя дата на доске сама по себе не добавляет команде ресурсов.

Превратите важные связи в договорённости

Для каждой передачи, которая может повлиять на общий результат, укажите ответственных с обеих сторон, дату, к которой результат нужен, ожидаемую дату готовности и условие приёмки. Не объединяйте две даты в одну: разница между ними показывает конфликт, который легко скрыть за общим «сроком выполнения».

Попросите получателя своими словами объяснить, какой результат он сможет использовать. Для одного «API готов» означает опубликованную спецификацию, для другого — стабильный доступ к рабочей среде. Полезнее записать, например: «Тестовая конечная точка возвращает согласованный пример данных, а команда интеграции может пройти аутентификацию».

Если сроки не совпадают, прежде чем усиливать давление, рассмотрите передачу меньшего объёма материалов, использование имитации, изменение последовательности или сокращение объёма работ. Значимые компромиссы фиксируйте в журнале решений. С доски зависимостей можно дать ссылку на решение, не превращая её во второй протокол встречи.

Найдите зависимости, требующие внимания

Ищите одного поставщика результатов для множества получателей, длинную цепочку без запаса времени, передачу, которую никто не готов принять, и внешнюю зависимость с неподтверждённым сроком. Проверяйте и циклы: иногда они отражают совместную работу в несколько итераций, а иногда — ситуацию, в которой ни одна сторона не знает, кто должен начать.

Не объявляйте каждую зависимость критической. Рядом с рискованной стрелкой опишите последствие: «Обучение не сможет начаться», «Проверку безопасности придётся пройти заново» или «Запуск возможен без этого отчёта». Такие пояснения полезнее доски, сплошь заполненной красными карточками. Сама по себе карта не рассчитывает критический путь проекта: для этого нужны длительности работ и правила календарного планирования.

Используйте карту и после встречи

В Boardmix разложите пример запуска пробного доступа по четырём дорожкам: продуктовая команда, разработка, маркетинг и поддержка. Обозначьте результаты фигурами, а передачи — соединительными линиями с подписями. Свяжите утверждённые правила пробного доступа с тестовой средой и текстом страницы регистрации, затем тестовую среду — со скриншотами и тренировкой службы поддержки. Рядом с каждой важной стрелкой укажите ответственных с обеих сторон и условие приёмки. Откройте Boardmix, чтобы построить карту, и добавьте ссылки на задачи, которые команда уже ведёт.

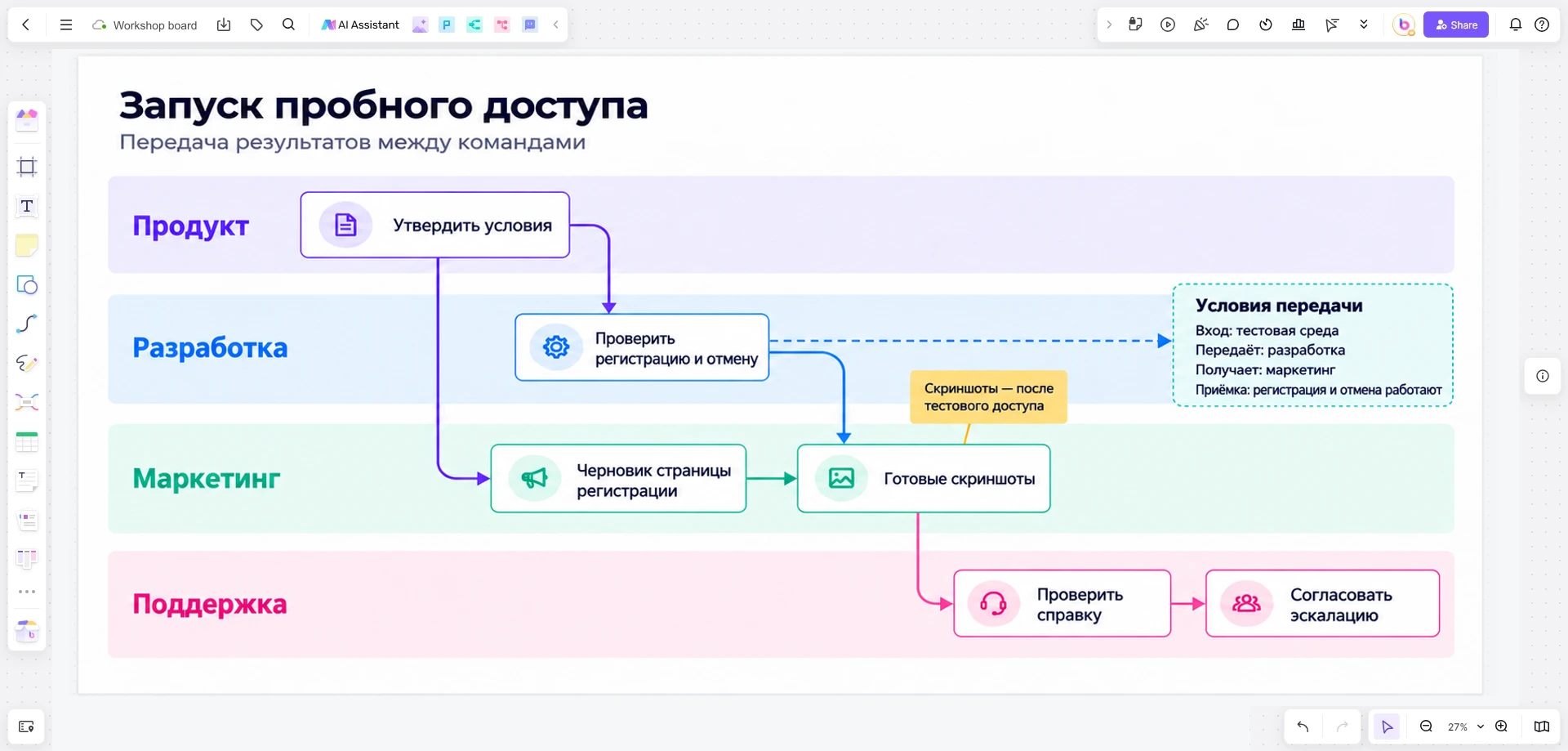

Холст Boardmix с картой запуска пробного доступа и передачами результатов между продуктовой командой, разработкой, маркетингом и поддержкой
Утверждённые правила позволяют разработке и маркетингу начать работу параллельно. Тестовый доступ даёт возможность подготовить окончательные скриншоты: по ним поддержка проверяет руководство для клиентов и подтверждает порядок эскалации. Открыть изображение в полном размере.

Возвращайтесь к карте, когда меняются исходные материалы, сдвигается дата передачи или получатель отклоняет результат, а не только на плановой встрече по статусу. Уточняйте у затронутых команд, как изменение влияет на их работу. Обновляйте план проекта, если меняются последовательность или объём работ. Завершённая передача должна означать, что получатель располагает всем необходимым, а не просто что отправитель что-то отправил.
