리스크 매트릭스 작성법은 프로젝트 위험을 발생 가능성과 영향도로 평가해 우선순위를 정하는 방법입니다. 색상 격자만 만들지 말고 평가 척도, 위험 문장, 대응 전략, 담당자, 재검토 날짜와 잔여 리스크까지 연결해야 실제 관리 도구가 됩니다.

실무 순서는 범위 정의 → 위험 식별 → 가능성·영향도 평가 → 대응 계획 → 잔여 리스크 재평가입니다. “일정 지연”처럼 결과만 쓰기보다 원인·사건·영향을 한 문장으로 기록하세요.

리스크 매트릭스 작성법

1부. 리스크 매트릭스를 만들기 전 위험 정의

리스크 매트릭스는 발생 가능성과 영향도를 함께 보고 위험 등급을 정합니다. 업종마다 척도와 허용 수준이 다르므로 다른 조직의 색상과 점수를 그대로 복사하지 마세요. 평가 범위와 기간, 목적을 정한 뒤 팀 상황에 맞는 척도를 정의해야 합니다.

위험 문장을 원인-사건-영향으로 쓰기

위험은 아직 발생하지 않은 불확실성입니다. “개발자 부족”보다 “핵심 개발자의 장기 부재로 결함 수정이 지연되어 출시가 2주 이상 늦어질 수 있다”가 평가와 대응에 유용합니다. 이미 발생한 문제는 이슈로 분리합니다.

가능성과 영향도 척도를 먼저 합의하기

1~5점 척도를 쓰면 각 점수의 의미를 수치나 관찰 기준으로 정의합니다. 가능성 1점은 예상 빈도나 기간을, 영향도 5점은 일정·비용·품질·고객 신뢰가 얼마나 변하는지 적습니다.

  • 범위: 프로젝트, 제품 출시, 캠페인처럼 평가 대상을 고정
  • 기간: 이번 분기나 출시 전 8주처럼 시간 범위를 지정
  • 영향 차원: 일정·비용·품질·보안·고객 영향을 구분
  • 등급 경계: 낮음·보통·높음 구간과 승인 권한을 정의

프로젝트 구조와 역할을 먼저 정리해야 한다면 프로젝트 관리 개념과 단계를 확인하고 리스크 평가를 계획과 모니터링에 연결하세요.

2부. 발생 가능성과 영향도를 평가하는 5단계

색상을 고르기 전에 각 등급의 기준을 정하세요. 중요한 위험에는 대응 담당자를 지정하고, 일정이나 조건이 달라졌을 때 다시 평가할 시점을 남깁니다.

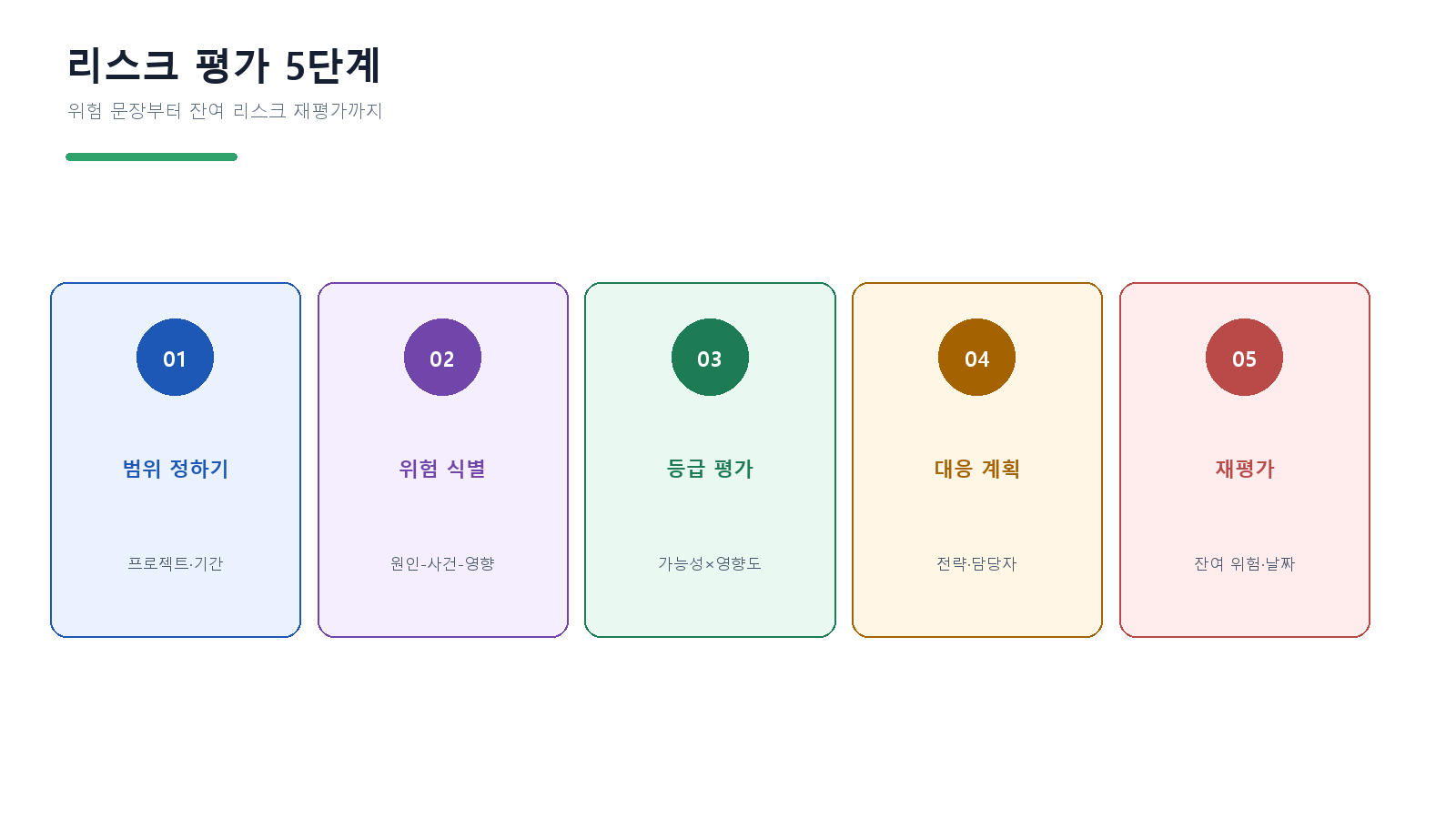

리스크 매트릭스 예시

위험 식별 뒤 평가, 대응과 재평가가 이어져야 매트릭스가 정적인 문서로 남지 않습니다.

1. 평가 범위와 기준 확정하기

대상, 기간, 참여자, 가능성·영향도 척도와 허용 기준을 정합니다. 이해관계자 분석으로 검토에 필요한 참여자를 확인할 수 있습니다.

2. 위험을 범주별로 식별하기

일정, 인력, 기술, 공급업체, 시장, 규정과 커뮤니케이션 범주로 위험을 모읍니다. 과거 회고와 현재 가정을 함께 확인하고 각 위험에 ID를 부여합니다.

3. 가능성과 영향도를 평가하기

참가자가 먼저 개별 점수를 제안한 후 근거를 비교합니다. 데이터가 부족하면 신뢰 수준을 낮게 표시하고 확인 업무를 추가하세요.

4. 대응 전략을 정하기

높은 등급부터 회피, 감소, 전가, 수용 중 전략을 선택합니다. 수용은 방치가 아니라 감시 조건과 비상 계획을 정한 상태로 받아들이는 것입니다.

5. 잔여 리스크를 재평가하기

조치 후 남는 위험을 같은 척도로 다시 평가합니다. 초기 위험과 잔여 위험을 구분하고 다음 검토일을 정해 조치 효과를 확인합니다.

3부. Boardmix에서 리스크 등록부와 대응 연결하기

Boardmix에서는 왼쪽에 위험 후보와 근거, 중앙에 5×5 매트릭스, 오른쪽에 리스크 등록부와 대응 카드를 배치할 수 있습니다. 포스트잇으로 위험을 모은 뒤 매트릭스로 이동하고 등록부 ID와 연결하면 토론과 실행 정보가 분리되지 않습니다.

색상은 빠른 구분을 돕지만 실제 우선순위는 조직이 합의한 경계값과 영향 기준을 따라야 합니다.

5×5 매트릭스가 3×3보다 자동으로 정확한 것은 아닙니다. 팀이 다섯 단계의 차이를 설명할 수 없다면 3×3이 더 일관될 수 있습니다. 점수 15와 16이 실제로 다른 대응을 의미하는지도 확인하세요.

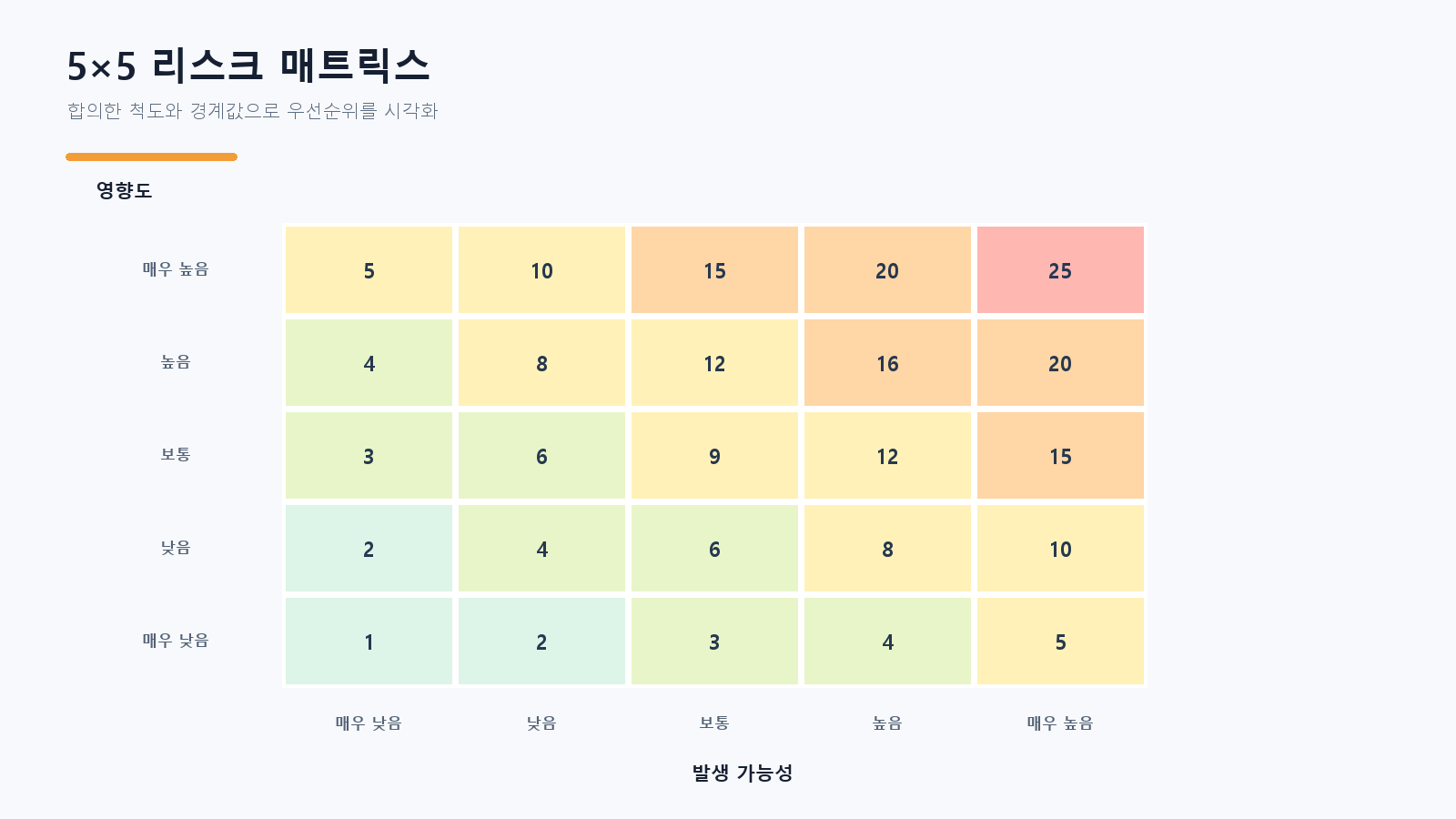

위험성 평가 매트릭스
  • 위험 카드: ID, 원인-사건-영향 문장, 근거와 발견자
  • 매트릭스: 가능성, 영향도, 초기 등급
  • 대응 카드: 전략, 조치, 담당자, 기한과 트리거
  • 상태 표시: 신규, 분석 중, 대응 중, 모니터링, 종료
  • 댓글·연결선: 관련 자료와 대응 작업을 위험 ID에 연결

내부와 외부 요인을 넓게 찾을 때는 SWOT 분석 방법을 보조적으로 사용할 수 있습니다. 위협 항목은 원인·사건·영향 문장으로 다시 검증하세요.

4부. 잔여 리스크와 정기 검토 운영

리스크 매트릭스는 작성한 날의 판단입니다. 일정, 외부 환경과 대응 진행 상황이 바뀌면 위험의 위치도 달라집니다. 등록부에 소유자와 재검토 날짜를 넣고 정기 회의에서 변화를 확인해야 합니다.

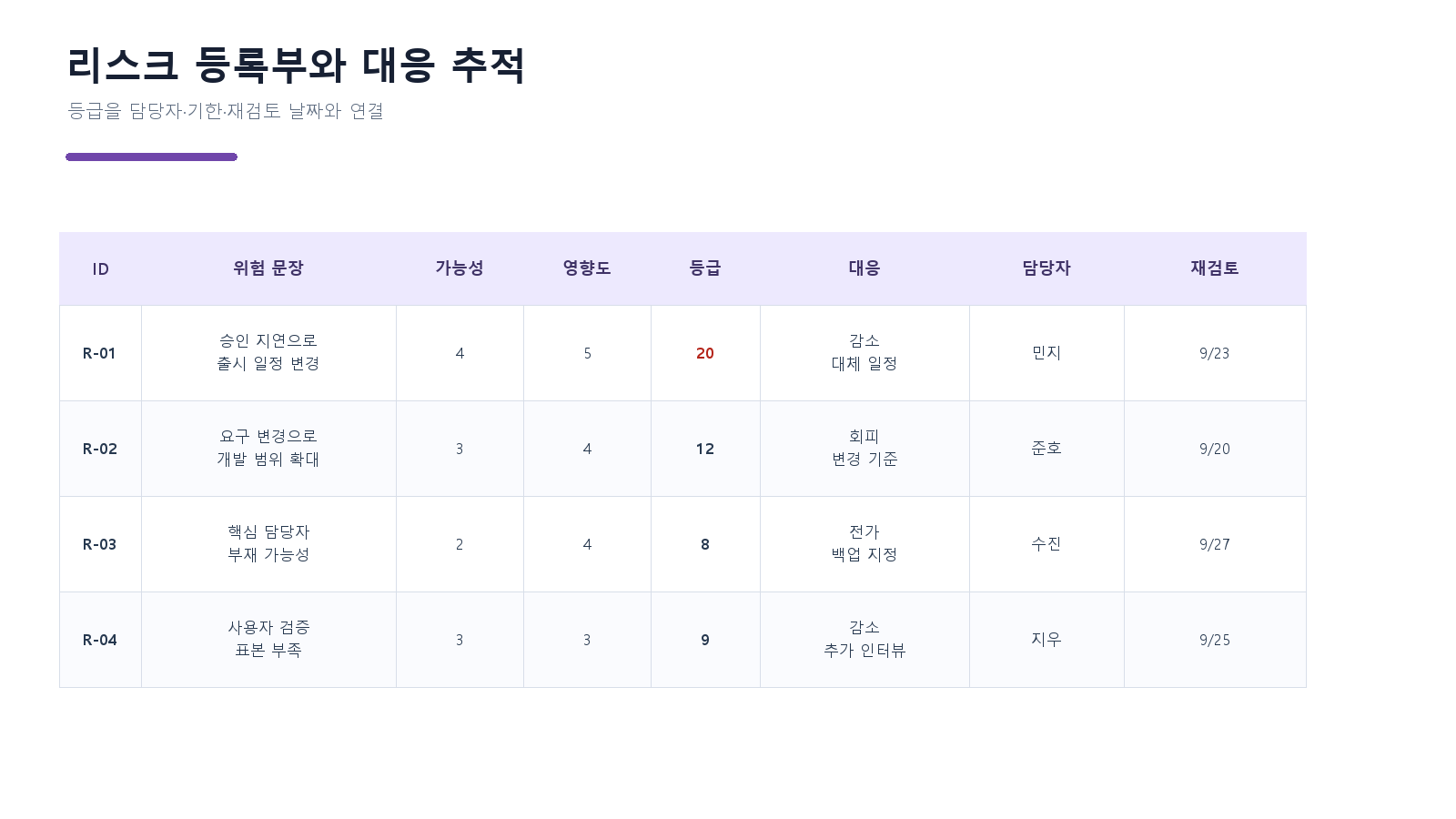

프로젝트 리스크 관리

등급과 색상만 저장하지 말고 대응 전략, 담당자, 기한과 재검토 날짜를 같은 등록부에서 관리하세요.

위험 소유자와 대응 담당자를 구분하기

위험 소유자는 전체 상태를 관찰하고 의사결정을 요청하며, 대응 담당자는 특정 조치를 실행합니다. 두 역할을 별도 필드로 관리하세요.

트리거와 비상 계획을 적기

“납기가 늦어질 것 같으면”보다 “외부 승인이 5영업일 이상 지연되면 대체 일정으로 전환”처럼 관찰 가능한 조건을 씁니다.

잔여 리스크와 종료 기준을 확인하기

대응 후 점수가 허용 범위 안으로 내려갔는지 확인합니다. 위험이 사라졌거나 범위 밖이 되면 종료 이유와 날짜를 남깁니다.

산업 안전, 의료기기, 금융과 개인정보처럼 규제 표준이 적용되는 영역에서는 일반 프로젝트 예시만으로 평가를 끝내지 말고 공식 표준과 법무·안전·품질 전문가 검토를 우선해야 합니다.

리스크 매트릭스 단계별 운영표
단계팀이 할 일Boardmix 활용남겨야 할 결과
준비범위·기간·척도 합의기준 프레임일관된 평가 규칙
식별원인-사건-영향 작성범주별 포스트잇중복 없는 위험 목록
평가가능성·영향도와 근거 입력5×5 매트릭스·댓글초기 등급과 신뢰 수준
대응전략·담당자·기한 지정등록부·멘션실행 가능한 대응
재검토잔여 위험·트리거 확인상태·날짜 기록다음 검토 시점

자주 묻는 질문

Q1. 리스크 매트릭스는 어떻게 계산하나요?

보통 가능성과 영향도 점수를 곱하거나 조직의 조합 규칙으로 등급을 만듭니다. 계산식보다 점수 의미와 경계값의 합의가 중요합니다.

Q2. 3×3과 5×5 중 무엇이 좋나요?

세부 차이를 설명할 수 있다면 5×5가 유용하지만 데이터가 부족하면 3×3이 더 명확할 수 있습니다.

Q3. 가능성과 영향도는 누가 평가하나요?

프로젝트 책임자, 실행 담당자, 관련 전문가와 영향을 받는 이해관계자가 근거를 함께 확인하는 것이 좋습니다.

Q4. 높은 리스크는 모두 회피해야 하나요?

아닙니다. 가치와 비용을 고려해 회피·감소·전가·수용을 선택하고 수용 시에도 감시 조건과 비상 계획을 기록합니다.

Q5. 초기 리스크와 잔여 리스크의 차이는 무엇인가요?

초기 리스크는 대응 전 평가이고 잔여 리스크는 조치 후에도 남는 위험입니다.

Q6. Boardmix에서는 어떻게 운영하나요?

위험을 포스트잇으로 수집하고 매트릭스에 배치한 뒤 등록부에 전략·담당자·기한·잔여 위험을 기록합니다.

Q7. 규제 산업의 위험 평가도 완료할 수 있나요?

아닙니다. 매트릭스는 우선순위 도구이며 관련 법규, 공식 표준, 조직 절차와 전문가 검토가 필요합니다.

결론.

리스크 매트릭스의 핵심은 위험을 색상으로 분류하는 데 그치지 않고 원인과 영향을 명확히 쓰고 같은 척도로 평가한 뒤 대응으로 연결하는 것입니다. 소유자, 담당자, 트리거와 재검토 날짜가 있어야 우선순위가 실제 관리로 이어집니다. Boardmix 온라인 화이트보드에서는 위험 수집, 5×5 매트릭스, 등록부와 대응 카드를 한 캔버스에서 업데이트할 수 있습니다.
