스토리 포인트 산정 방법은 사용자 스토리를 완료하는 데 필요한 노력, 복잡성, 위험과 불확실성을 팀이 상대적으로 비교해 숫자로 합의하는 방법입니다. 시간을 그대로 환산하는 절대 추정이 아니라 기준 스토리와 다른 스토리의 크기를 비교하므로, 팀마다 같은 1점의 의미가 다를 수 있습니다.

실행 순서는 추정 목적과 범위 정하기 → 기준 스토리 선택 → 비교 가능한 단위로 분해 → 개별 추정 → 차이가 큰 카드의 근거 토론 → 재추정과 합의 → 속도와 함께 해석입니다. 스토리 포인트를 개인의 성과 점수로 사용하면 추정은 빠르게 왜곡됩니다.

Boardmix에서 기준 스토리와 플래닝 포커 카드로 상대 추정하는 보드

스토리 포인트는 작업의 크기와 불확실성을 비교하는 팀 단위의 상대 척도이며 개인 생산성 점수가 아닙니다.

1부. 스토리 포인트란? 시간 추정과 무엇이 다른가

스토리 포인트는 작업의 노력, 복잡성, 위험을 기준 스토리와 비교해 매기는 상대 점수입니다. “몇 시간이 걸리는가?”만 묻기보다 “기준 스토리보다 얼마나 크고 불확실한가?”를 논의할 때 사용합니다.

예를 들어 로그인 버튼 문구를 수정하는 작업과 결제 상태 동기화를 구현하는 작업은 시간이 다를 뿐 아니라 불확실성과 외부 의존성도 다릅니다. 스토리 포인트는 이 차이를 팀이 대화하도록 만드는 장치입니다. 다만 법적 계약, 정확한 납기 약속, 견적 산정이 필요한 상황에서는 별도의 시간·비용 추정과 전문가 검토가 필요합니다.

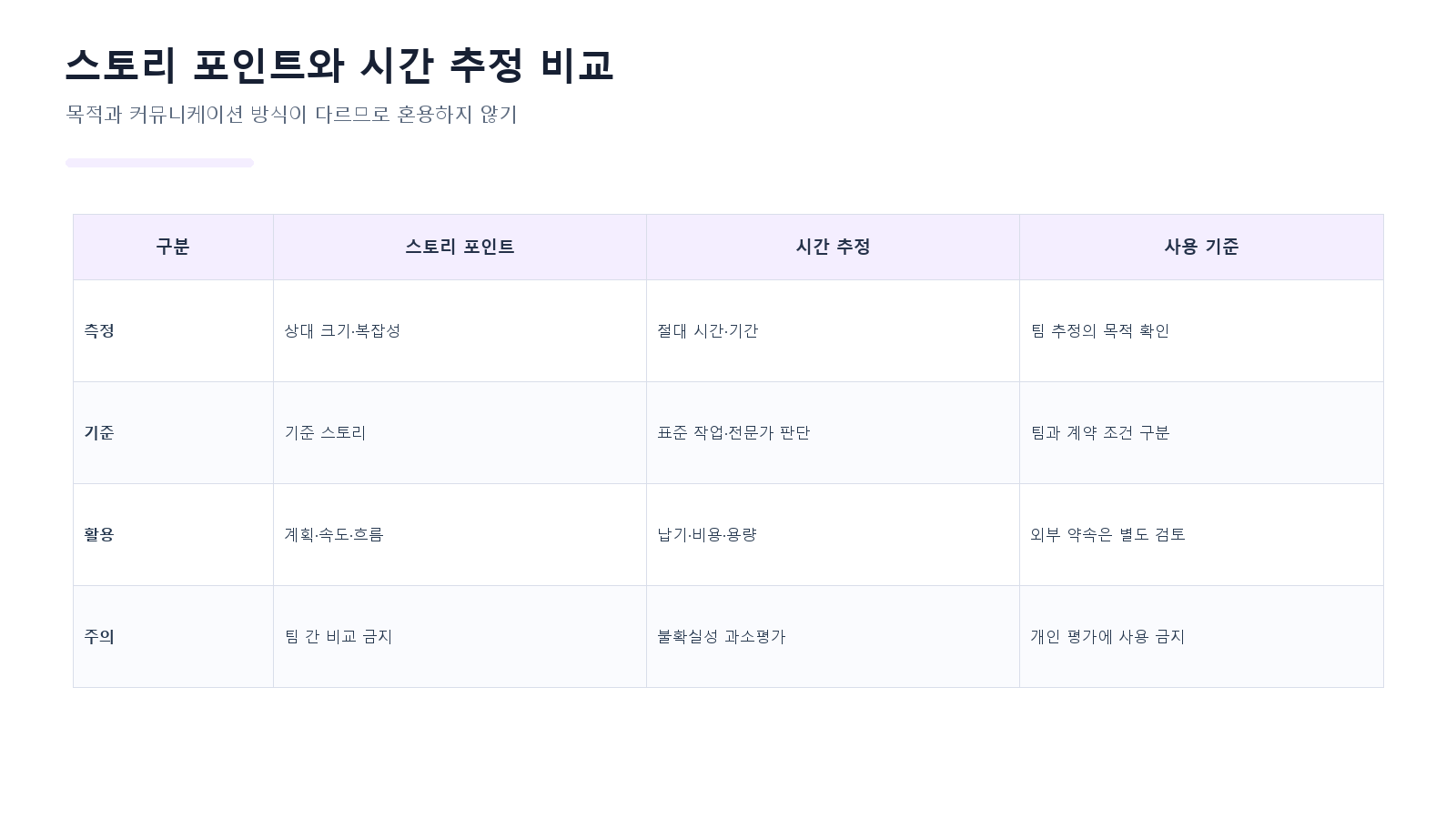

스토리 포인트와 시간 추정의 차이 및 사용 기준 비교

스토리 포인트는 팀의 계획과 흐름 개선에, 시간 추정은 납기 약속과 비용 산정처럼 외부 커뮤니케이션이 필요한 곳에 주로 사용합니다.

스토리 포인트가 잘 맞는 상황

제품 백로그를 반복적으로 계획하고, 팀의 처리량을 관찰하며, 유사한 작업을 상대 비교할 때 적합합니다. 팀이 바뀌면 속도와 기준이 달라질 수 있으므로 다른 팀의 포인트를 그대로 비교하지 않습니다.

스토리 포인트가 맞지 않는 상황

고정된 외부 계약 금액, 법정 제출 기한, 특정 전문가의 정확한 투입 시간을 약속해야 하는 경우에는 별도 추정이 필요합니다. 포인트를 사람 수나 일수로 직접 환산해 약속하는 것도 피해야 합니다.

2부. 기준 스토리와 상대 추정 6단계

기준 스토리를 정하고, 플래닝 포커로 각자의 추정을 비교한 뒤 차이가 나는 이유를 토론하세요. 다음 순서는 이 과정을 스프린트 계획 회의에 적용하는 방법입니다.

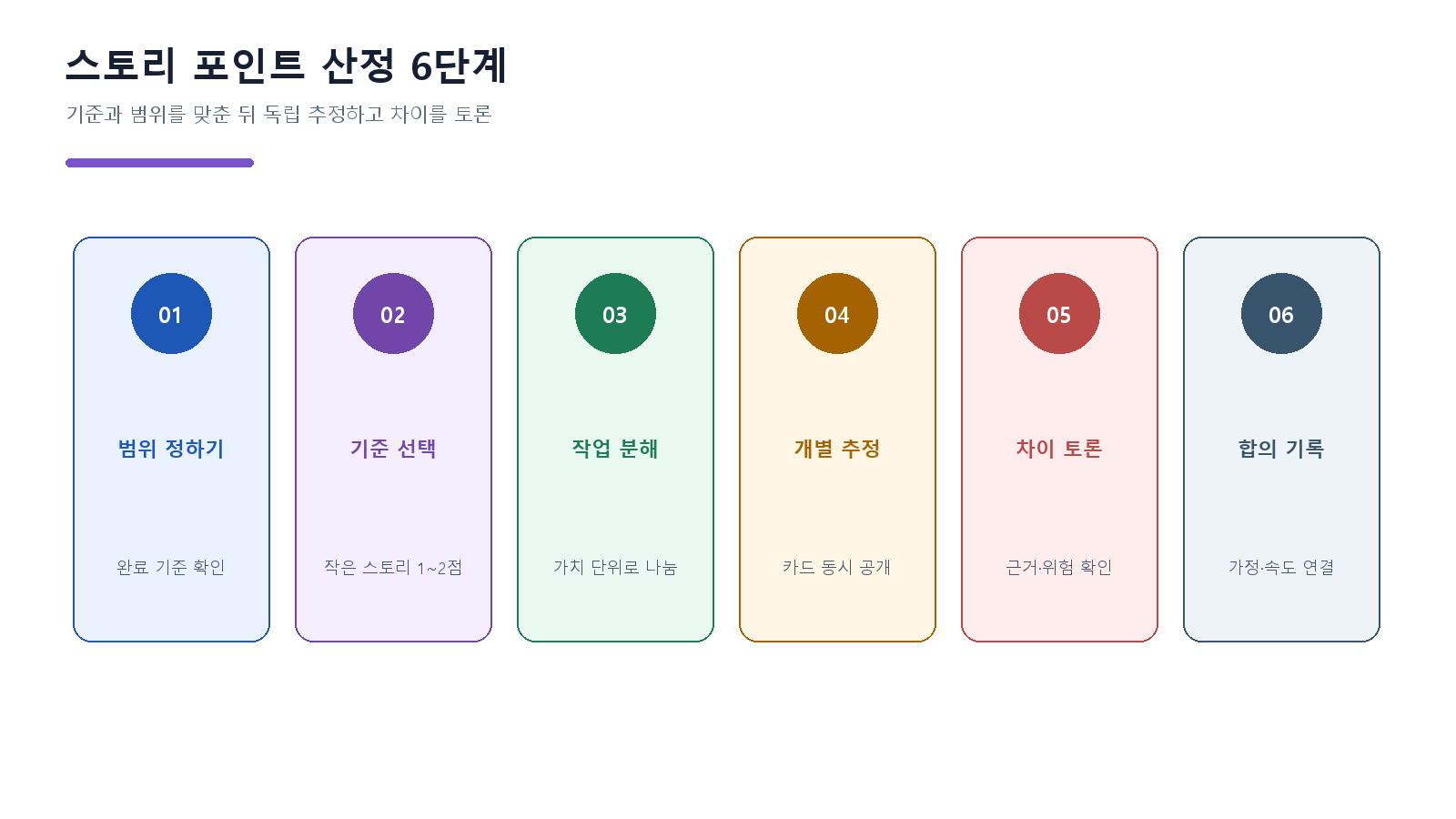

범위 정하기부터 속도 해석까지 스토리 포인트 산정 6단계

추정 전에 작업 범위와 완료 기준을 맞추지 않으면 팀마다 다른 대상을 비교하게 됩니다.

1. 추정 목적과 범위를 정하기

스프린트 계획, 릴리스 계획, 우선순위 판단 중 무엇에 사용할지 정하고 추정할 스토리의 완료 기준을 확인합니다. 아직 요구사항이 모호하면 추정 대신 리서치 스토리를 먼저 만드세요.

2. 기준 스토리를 선택하기

팀이 잘 알고 작은 편에 속하는 스토리를 1점 또는 2점의 기준으로 삼습니다. 기준이 바뀌면 과거 추정과 속도를 비교하기 어려우므로 변경 이유와 날짜를 기록합니다.

3. 비교 가능한 크기로 나누기

너무 큰 스토리는 8점, 13점, 21점으로 계속 키우기보다 작은 가치 단위로 분해합니다. 단, 기술 작업만 나누지 말고 사용자에게 검증 가능한 결과 단위로 나눕니다.

4. 각자 독립적으로 추정하기

플래닝 포커 카드를 동시에 공개해 첫 발언의 영향을 줄입니다. 팀원이 같은 카드에 근거를 적고, 1·2·3·5·8·13 같은 숫자는 팀이 이해할 수 있는 범위에서 사용합니다. 스토리 포인트와 기본 개념은 스크럼 이해하기와 연결할 수 있습니다.

5. 차이가 큰 항목부터 토론하기

평균을 바로 내지 않습니다. 가장 낮은 카드와 높은 카드의 가정, 누락된 작업, 위험, 외부 의존성을 확인합니다. 차이가 줄어들 때 다시 카드를 공개합니다.

6. 합의된 포인트와 가정을 기록하기

점수만 남기지 말고 범위, 제외한 작업, 위험과 미확정 사항을 적습니다. 합의된 스토리는 백로그 보드로 옮기고 백로그 관리 흐름과 연결하세요.

3부. Boardmix에서 플래닝 포커와 속도 보드 만들기

보드믹스(Boardmix)에서는 추정할 스토리, 기준 스토리, 플래닝 포커 카드, 토론 근거, 합의 결과와 스프린트 속도를 한 보드에 배치할 수 있습니다. 각 팀원이 카드를 동시에 뒤집는 방식으로 독립 추정을 만들고, 차이가 큰 카드에 댓글로 가정과 위험을 남길 수 있습니다.

포인트와 속도만 보여 주지 말고 작업 범위, 위험, 팀 구성 변화와 완료 기준을 함께 기록해야 해석 오류를 줄일 수 있습니다.

권장 보드는 왼쪽에 추정할 스토리와 완료 기준, 중앙에 기준 스토리와 포인트 척도, 오른쪽에 합의 결과와 근거를 배치합니다. 스프린트가 끝나면 완료된 스토리 포인트와 실제 흐름을 기록하되, 지연된 업무와 미완료 작업을 숨기지 않습니다. 데일리 점검은 데일리 스크럼 보드와 연결할 수 있습니다.

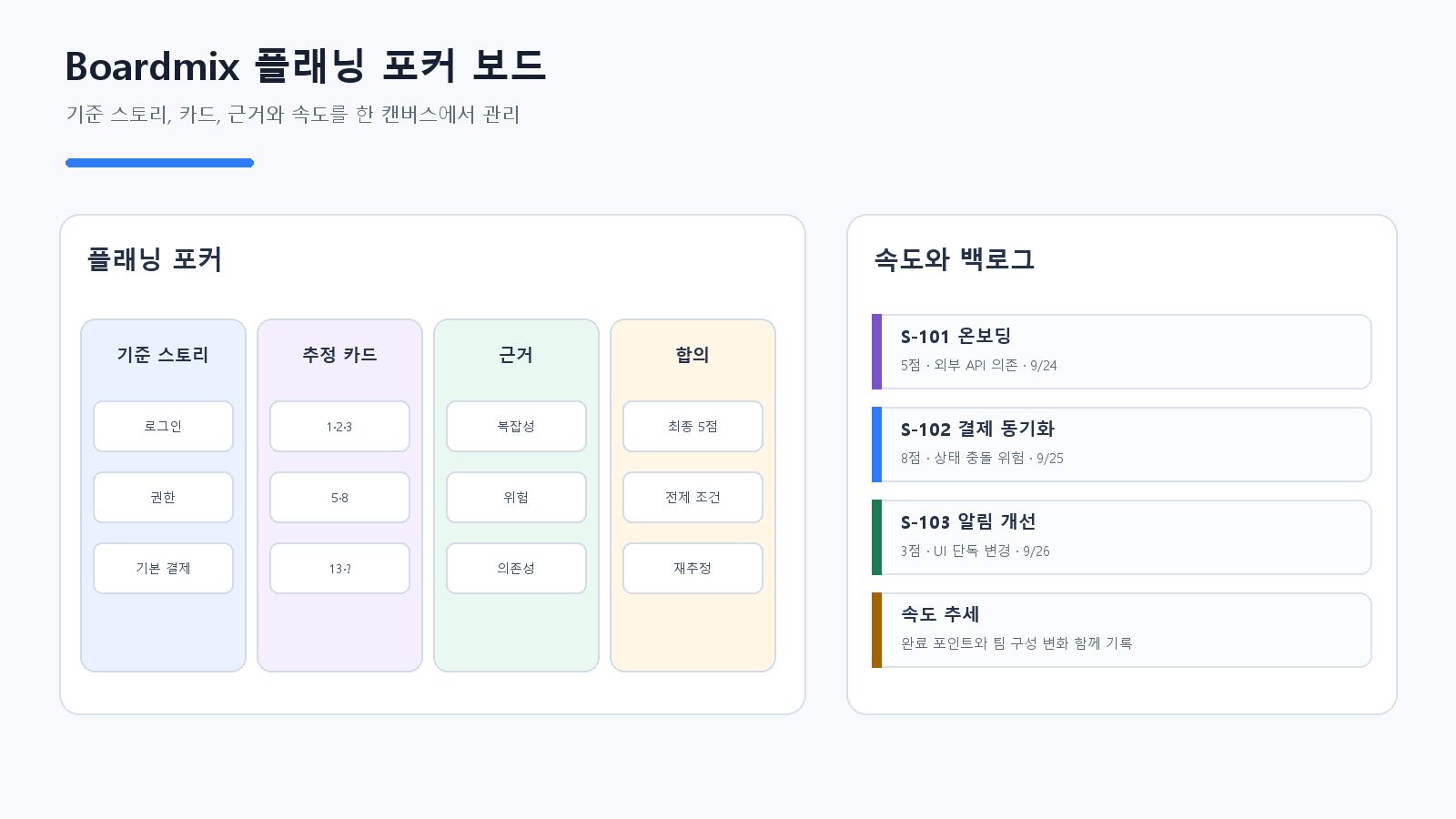

기준 스토리, 플래닝 포커, 합의 결과와 벨로시티를 함께 보는 Boardmix 보드
  • 기준 스토리: 팀이 공유하는 비교 기준과 변경 이력
  • 추정 카드: 1·2·3·5·8·13 등 팀이 합의한 척도
  • 근거 카드: 노력, 복잡성, 위험, 의존성과 미확정 사항
  • 합의 기록: 최종 포인트, 반대 의견, 전제 조건
  • 속도 보드: 완료 포인트와 팀 구성 변화
  • 회고 연결: 추정 오차의 원인과 개선 실험

4부. 산정 오류와 개인 생산성 측정을 피하는 원칙

스토리 포인트는 팀의 계획 도구입니다. 개인별 포인트를 비교하거나 보상과 연결하면 쉬운 일을 크게 추정하거나 어려운 일을 나누는 행동이 생깁니다. 속도도 목표가 아니라 관찰 지표로 사용해야 합니다.

스토리 포인트 운영 원칙
원칙권장 행동피해야 할 행동확인 지표
상대 추정기준 스토리와 비교절대 시간으로 자동 환산카드 차이와 합의 근거
팀 단위팀의 처리량과 대화 관찰개인별 포인트 순위협업과 예측 가능성
불확실성 반영위험과 미확정 사항 기록모르는 일을 낮은 점수로 처리추정 대비 실제 변동
속도 활용계획 범위와 흐름 개선성과 압박이나 팀 간 비교스프린트 완료 추세
정기 재검토기준과 척도 변경 이력 관리과거 점수만 그대로 재사용팀 구성과 기술 변화
  • 큰 스토리 분해: 13점 이상은 완료 기준을 다시 확인
  • 평균의 함정: 카드 평균보다 의견 차이의 이유를 먼저 확인
  • 속도 압박 금지: 높은 포인트를 요구하는 목표로 사용하지 않음
  • 변경 이력: 기준 스토리와 척도 변경 시 날짜 기록
  • 팀 간 비교 금지: 속도는 팀마다 다르며 같은 의미가 아님

애자일 운영 방식 전체를 정리할 때는 스크럼과 칸반 비교를 참고할 수 있지만, 이 글의 초점은 스토리 포인트를 팀의 상대 추정과 계획에 올바르게 사용하는 것입니다.

자주 묻는 질문

Q1. 스토리 포인트는 시간으로 환산해도 되나요?

팀의 내부 계획을 돕기 위한 참고는 가능하지만, 개인별 시간이나 외부 납기로 직접 환산하는 것은 추정을 왜곡할 수 있습니다.

Q2. 왜 피보나치 수열을 많이 사용하나요?

큰 숫자로 갈수록 차이를 세밀하게 구분하기 어렵기 때문에 1·2·3·5·8·13처럼 간격을 넓혀 불확실성을 반영하기 쉽습니다. 반드시 피보나치를 써야 하는 것은 아닙니다.

Q3. 팀마다 같은 스토리의 포인트가 달라도 되나요?

됩니다. 스토리 포인트는 팀의 기준과 상황에 따라 달라지는 상대 척도이며 다른 팀과 직접 비교하지 않습니다.

Q4. 플래닝 포커에서 의견이 갈리면 어떻게 하나요?

평균을 먼저 내지 말고 가장 낮은 카드와 높은 카드의 가정, 누락 작업, 위험과 의존성을 비교한 뒤 다시 추정합니다.

Q5. 속도는 어떻게 사용해야 하나요?

다음 스프린트에 무리 없는 범위를 계획하고 흐름을 개선하기 위한 관찰 지표로 사용합니다. 목표 점수나 개인 평가에 사용하지 않습니다.

Q6. 기준 스토리는 언제 바꾸나요?

팀 구성, 기술, 제품 범위가 크게 바뀌어 기존 기준의 의미가 약해질 때 바꾸고 변경 이유와 날짜를 기록합니다.

Q7. Boardmix로 추정 회의를 진행할 수 있나요?

네. 기준 스토리, 카드, 근거, 댓글, 합의 결과와 속도 보드를 한 캔버스에 배치해 온라인 추정 회의를 진행할 수 있습니다.

결론.

스토리 포인트 산정 방법의 핵심은 정확한 숫자를 맞히는 것이 아니라 팀이 작업의 크기, 복잡성, 위험과 불확실성을 같은 기준으로 비교하고 합의하는 것입니다. 기준 스토리와 근거를 기록하고 속도를 계획과 개선에만 활용하세요. Boardmix 온라인 화이트보드에서 플래닝 포커, 스토리 카드, 백로그와 속도 보드를 연결하면 추정 대화와 스프린트 계획을 한 흐름으로 관리할 수 있습니다.
